Правила підготовки до опалювального сезону — це не просто формальність із відкриттям засувок, а суворий юридичний та технічний регламент. Від того, наскільки правильно оформлені документи та проведені роботи, залежить, чи отримає будинок тепло вчасно. Балансоутримувачі часто згадують про ці вимоги лише восени, хоча закон вимагає починати процес ще у квітні.
Якщо ОСББ або управляюча компанія ігнорує строки підготовки до зими ЖКГ, тепломережа має повне право відмовити у подачі теплоносія. Більше того, у разі аварії на непідготовлених мережах уся фінансова відповідальність за залиті квартири лягає саме на балансоутримувача. Тому головне завдання — діяти за графіком і фіксувати кожен етап офіційними актами.
Коротко про головне
- Підготовка починається до 15 квітня, а системи мають бути заповнені водою до 15 вересня.
- Головний дозвільний документ — Акт готовності, який комісія видає до 25 вересня.
- Щорічне промивання труб та гідравлічні випробування є обов’язковими умовами для запуску тепла.
Коротко про головне
- Підготовка починається до 15 квітня, а системи мають бути заповнені водою до 15 вересня.
- Головний дозвільний документ — Акт готовності, який комісія видає до 25 вересня.
- Щорічне промивання труб та гідравлічні випробування є обов’язковими умовами для запуску тепла.
Зміст:
Які строки підготовки до зими встановлює ЖКГ

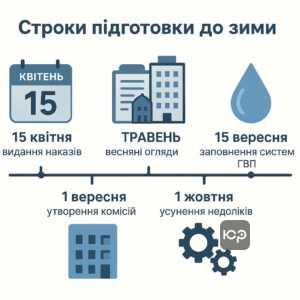

Строки підготовки до зими у сфері ЖКГ чітко регламентовані: процес починається до 15 квітня з видачі наказів, а завершується до 1 жовтня усуненням усіх виявлених дефектів. Для звичайних житлових будинків системи теплоспоживання мають бути заповнені хімічно очищеною водою не пізніше 15 вересня.
Графік робіт побудований так, щоб уникнути авралів. У травні проводиться весняний огляд систем, за результатами якого складається перелік необхідних ремонтів. До 1 вересня власники створюють комісії для перевірки стану мереж. Якщо будинок не вкладається у ці дедлайни, він ризикує залишитися без номінацій на енергоносії.
Згідно з п. 1 розд. IV Правил підготовки теплових господарств до опалювального періоду: «Підготовка теплових господарств до опалювального періоду повинна бути завершена: для об'єктів соціальної сфери - до 1 вересня; для інших об'єктів - до 15 вересня».На практиці затягування строків часто призводить до того, що інспектори фізично не встигають обійти всі проблемні об’єкти. Тому ініціатива щодо виклику комісії має виходити від управителя заздалегідь.
Як отримати акт готовності до опалювального періоду

Акт готовності до опалювального періоду видається спеціальною комісією до 25 вересня після успішної перевірки всіх інженерних систем будинку. Саме цей документ є підставою для оформлення загального паспорта готовності об’єкта до зими.
Під час візиту комісія перевіряє не лише труби, а й стан утеплення горищ, підвалів, наявність пломб на розрахункових шайбах та відсутність прямих з’єднань теплового устаткування з водопроводом. Окрема увага приділяється приладам обліку: отримати акт без діючої повірки будинкового лічильника неможливо. Якщо прилад несправний, необхідно терміново подати заявку на розпломбування.
Згідно з п. 1 розд. VI Правил підготовки теплових господарств до опалювального періоду: «Стан готовності теплового господарства до роботи в опалювальний період визначається комісією, яка складає акт готовності до опалювального періоду. На підставі акта готовності оформлюється паспорт готовності».Якщо до 25 вересня акт не отримано, об’єкт продовжує підготовку. У такому разі закон дає час до 1 жовтня для усунення недоліків та звернення за повторною перевіркою. Іноді тепломережі відмовляють у підписанні акта через старі фінансові суперечки, проте технічна готовність і борги — це різні юридичні площини.
Покроковий алгоритм підготовки будинку до зими
- Проведіть весняний огляд. У травні зафіксуйте всі дефекти системи, що виникли під час минулого сезону, та складіть план ремонтів.
- Виконайте промивання та випробування. Залучіть підрядників для гідропневматичного промивання труб та опресовування системи під тиском.
- Перевірте лічильники та ізоляцію. Переконайтеся, що будинковий тепловий лічильник повірений, а труби у підвалах та на горищах надійно утеплені.
- Отримайте акт готовності. До 25 вересня викличте комісію тепломережі для перевірки об’єкта та підписання дозвільних документів.
Що включає технічна підготовка внутрішньобудинкових систем
Технічна підготовка внутрішньобудинкових систем опалення обов’язково включає щорічне промивання труб, гідравлічні випробування (опресовування) та відновлення теплової ізоляції. Без належного виконання цих робіт обстеження внутрішньобудинкових систем інспектором завершиться відмовою у видачі дозволу.
Промивання вважається ефективним лише тоді, коли вода на виході стає абсолютно прозорою. Найкращий результат дає гідропневматичний метод. Крім того, управитель зобов’язаний за 10 днів попередити мешканців про проведення гідравлічних випробувань, щоб люди могли проконтролювати стан своїх радіаторів і уникнути затоплень.
Згідно з абз. 4 п. 28 Постанови КМУ № 830: «Споживач зобов’язаний забезпечувати належне технічне обслуговування та ремонт внутрішньобудинкових систем теплопостачання, підготовку їх до опалювального періоду».Особливу увагу зараз приділяють підвалам, де облаштовані укриття. Труби там мають бути надійно ізольовані, щоб уникнути опіків та надмірної температури в приміщенні під час тривог.
Юридичний супровід питань ЖКГ
- Консультування голів ОСББ. Роз’яснення прав та обов’язків балансоутримувача під час підготовки до зими.
- Аналіз дозвільної документації. Перевірка правильності складання актів готовності та технічних висновків.
- Врегулювання спорів. Захист інтересів будинку у разі безпідставної відмови тепломережі у подачі номінацій.
Хто відповідає за пориви труб під час пробного пуску

Відповідальність за пориви труб під час пробного пуску опалення несе балансоутримувач будинку, якщо аварія сталася через неналежне обслуговування загальних мереж. Якщо ж прорив відбувся у квартирі через самовільне втручання мешканця в систему, відшкодовувати збитки доведеться власнику житла.
Пробний пуск здійснюється після закінчення всіх ремонтних робіт. Його мета — виявити слабкі місця під робочим тиском. Саме на цьому етапі проявляються наслідки ігнорування обов’язків балансоутримувача будинку щодо профілактики мереж.
Касаційний цивільний суд у справі № 344/3303/16-ц від 02.10.2018 зазначив: «Шкода, завдана залиттям квартири внаслідок пошкодження опалювального приладу або труб внутрішньоквартирної мережі, підлягає відшкодуванню саме відповідальною особою, яка не забезпечила технічне обслуговування та ремонт цих систем».Управитель або власник квартири відповідає за порив труб, якщо не доведе належне утримання мереж. Тому для ОСББ критично важливо мати підписані акти огляду та випробувань — це головний доказ у суді у разі затоплення.
Зразок акта готовності теплового господарства
ЗАТВЕРДЖУЮ
[Керівник теплопостачальної організації]
____________________ [ПІБ]
"____" ____________ 202__ р.
АКТ
готовності теплового господарства до опалювального періоду 202__/202__ рр.
№____
м. [Місто] "____" ____________ 202__ р.
Комісія у складі: [ПІБ та посада представника тепломереж], [ПІБ та посада представника балансоутримувача/ОСББ], провела перевірку готовності об’єкта за адресою: [Адреса будинку].
ВСТАНОВЛЕНО:
1. Стан внутрішньобудинкових мереж: [Задовільний/Потребує ремонту].
2. Промивка системи проведена: Акт №____ від [Дата].
3. Гідравлічні випробування (опресовування): Акт №____ від [Дата], витримано тиском [Значення] МПа.
4. Стан теплової ізоляції: [Відповідає нормам/Утеплено].
5. Вузол обліку теплової енергії: [Тип, номер], повірка дійсна до [Дата].
6. Стан вікон та дверей у місцях загального користування: [Скління відновлено, ущільнено].
ВИСНОВОК:
Об’єкт [готовий/не готовий] до експлуатації в опалювальному періоді.
Підписи сторін:
Від теплопостачальної організації: ___________ / [ПІБ]
Від балансоутримувача (ОСББ): ___________ / [ПІБ]
М.П.
Коли офіційно вмикають тепло у квартирах
Опалення у квартирах вмикають тоді, коли середньодобова температура зовнішнього повітря не перевищує 8 градусів тепла протягом трьох діб поспіль. Однак для фактичного запуску теплоносія потрібне офіційне рішення органу місцевого самоврядування.
Часто виникає плутанина щодо того, хто саме дає старт сезону. Одноосібного розпорядження мера недостатньо — це компетенція виконавчого комітету. Якщо тепло подали із запізненням або його якість не відповідає нормам, споживач має право вимагати перерахунок за неналежне надання послуг.
Касаційний адміністративний суд у справі № 534/1344/17 від 30.01.2023 зазначив: «Підставою для зміни строків опалювального сезону та подальшого перерахунку субсидій може бути лише рішення виконавчого органу відповідної ради».Опалювальний сезон не можна закінчити чи почати розпорядженням мера — потрібне рішення виконкому. Відключення систем навесні відбувається за дзеркальним правилом: коли температура перевищує 8 градусів протягом трьох днів.
Питання про підготовку до опалювального сезону
Хто несе персональну відповідальність за непідготовку будинку до зими?
Юридичну відповідальність несе голова правління ОСББ або керівник управляючої компанії (балансоутримувач). Це може бути як адміністративна відповідальність, так і цивільно-правова у разі заподіяння шкоди майну мешканців через аварії на мережах.
Чи можна отримати акт готовності без повірки лічильника тепла?
Ні, не можна. Справний та повірений вузол комерційного обліку є однією з обов’язкових вимог для отримання позитивного висновку комісії. Якщо строк повірки закінчився, прилад потрібно здати на перевірку заздалегідь.
Що робити, якщо теплопостачальник затягує підписання акта?
Необхідно офіційно зафіксувати факт виконання всіх робіт. Надішліть копії технічних актів (промивка, опресовування) цінним листом з описом вкладення до тепломережі. У разі подальшого ігнорування варто звертатися зі скаргою до Держенергонагляду.
Що таке пробний пуск опалення і коли він проводиться?
Це заповнення систем водою та короткочасна циркуляція під робочим тиском для виявлення прихованих дефектів і поривів. Проводиться він зазвичай у першій половині жовтня, після завершення всіх ремонтних робіт.
Потрібна допомога у спорах із комунальними службами?
Якщо тепломережа безпідставно відмовляє у підписанні актів або висуває незаконні вимоги, проблему варто вирішувати у правовому полі. Наші адвокати проаналізують ситуацію та допоможуть захистити інтереси вашого будинку.

У мене питання: якщо стоякова труба прорвалася в моїй квартирі і затопила сусідів, то я винен, так? Чи є якісь нюанси?
Так, якщо стоякова труба прорвалася у вас в квартирі, то ви будете нести відповідальність за завдану шкоду сусідам. Якщо ж прорив стався між панельними плитами, то відповідальність лежить на комунальних службах. Якщо є можливість, надішліть фото пошкоджень для більш детального аналізу ситуації.
